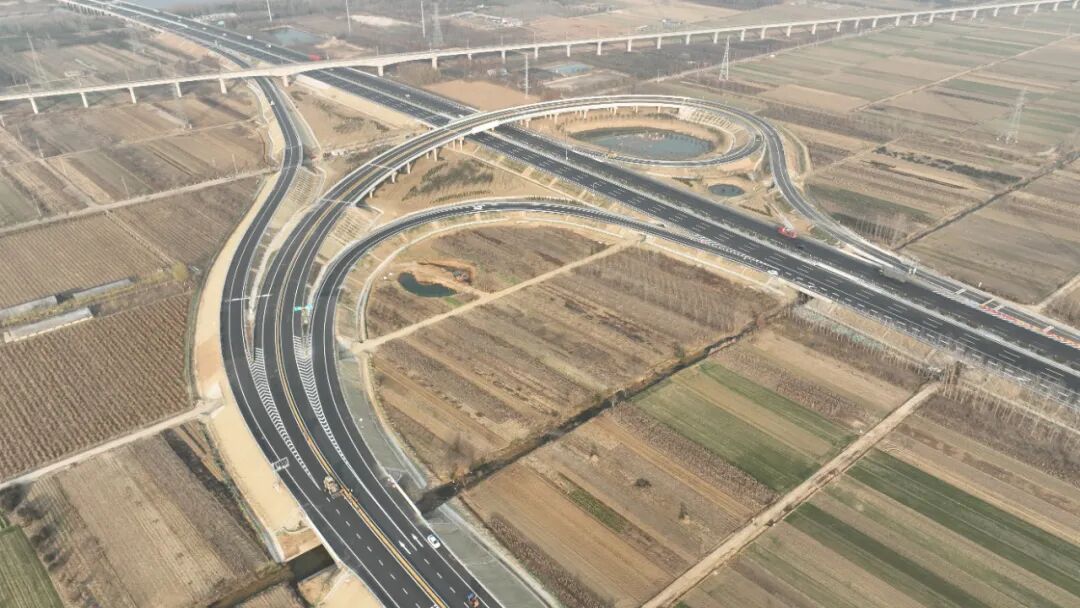

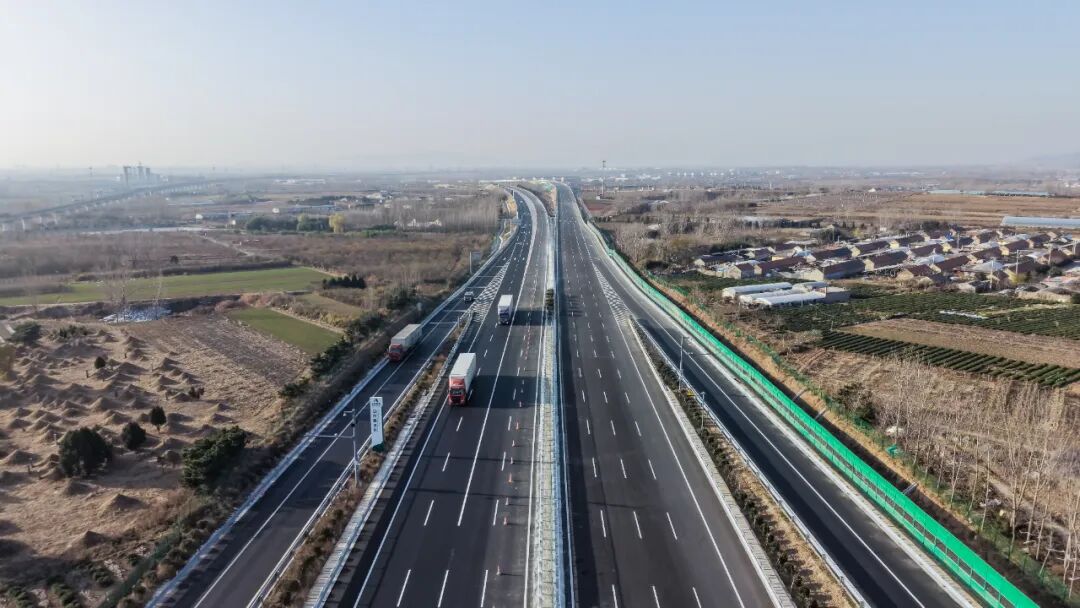

岁末冬初,阳光和煦。在山东东南沿海,沈海高速公路这条交通大动脉,正经历一场关键的扩容升级。驱车行驶在二标段上,新拓宽的路基坚实平整,桥墩立柱整齐耸立,崭新的路面绵延伸展,沿线边坡复绿成效显著。经过八百多个日夜的持续奋战,2025年12月1日,这条承载着区域发展期待的新通道主线全线通车。交建集团的建设者们以坚定的决心,克服重重困难,在这片土地上精心构筑起一条优质安全、绿色环保的高速公路,切实履行了助力地方发展的承诺。
锚定目标 攻坚克难
沈海高速公路两城至汾水段改扩建工程全长61.7公里,由双向四车道扩建为双向八车道,设计速度120公里/小时。交建集团承建的二标段北起日照服务区(K728+300),南至虎山互通立交(K752+413),全长24.113公里,施工内容主要包含路基工程、路面、桥涵、交叉防排、交安及绿化环保工程等。项目主线通车后,对提高国家运输主通道的通行能力、加快山东半岛城市群建设、完善高速公路网布局、提升路网抗风险能力、促进区域经济快速发展和旅游资源开发具有重要意义。

沈海二标项目对公司巩固区域市场优势、落实属地化经营理念具有积极的促进作用。进场初期,公司就确立了“实体质量、功能质量、外观质量”的创优目标,第一时间成立项目策划组,对履约目标、临建、方案、设计优化、成本控制等进行系统性策划,建立健全质量管控流程,积极引进新技术、新材料、新设备、新工艺,形成一套高速公路改扩建工程建设的先进经验。

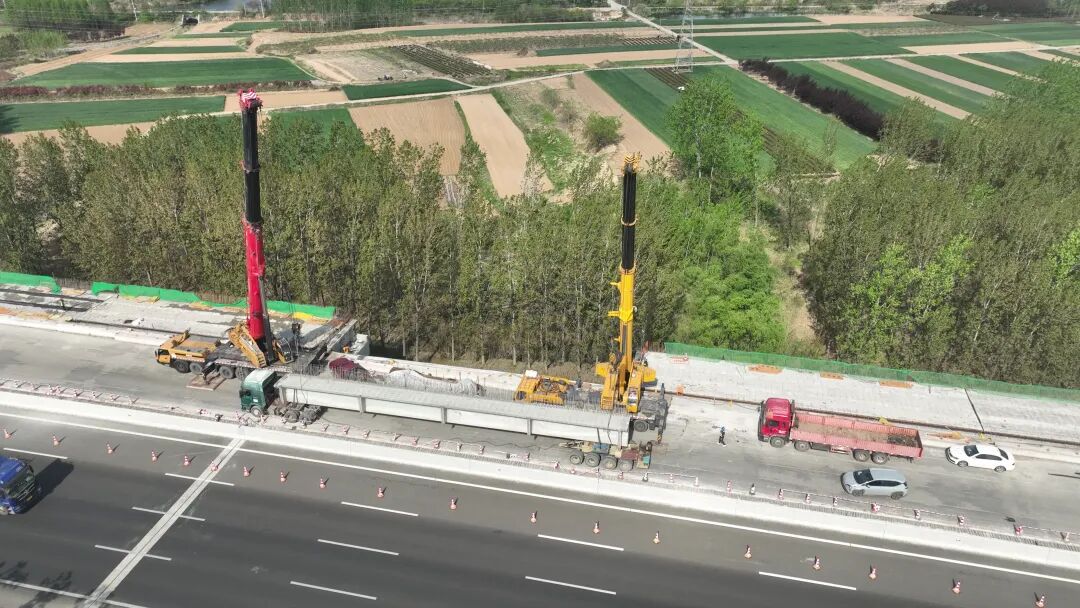

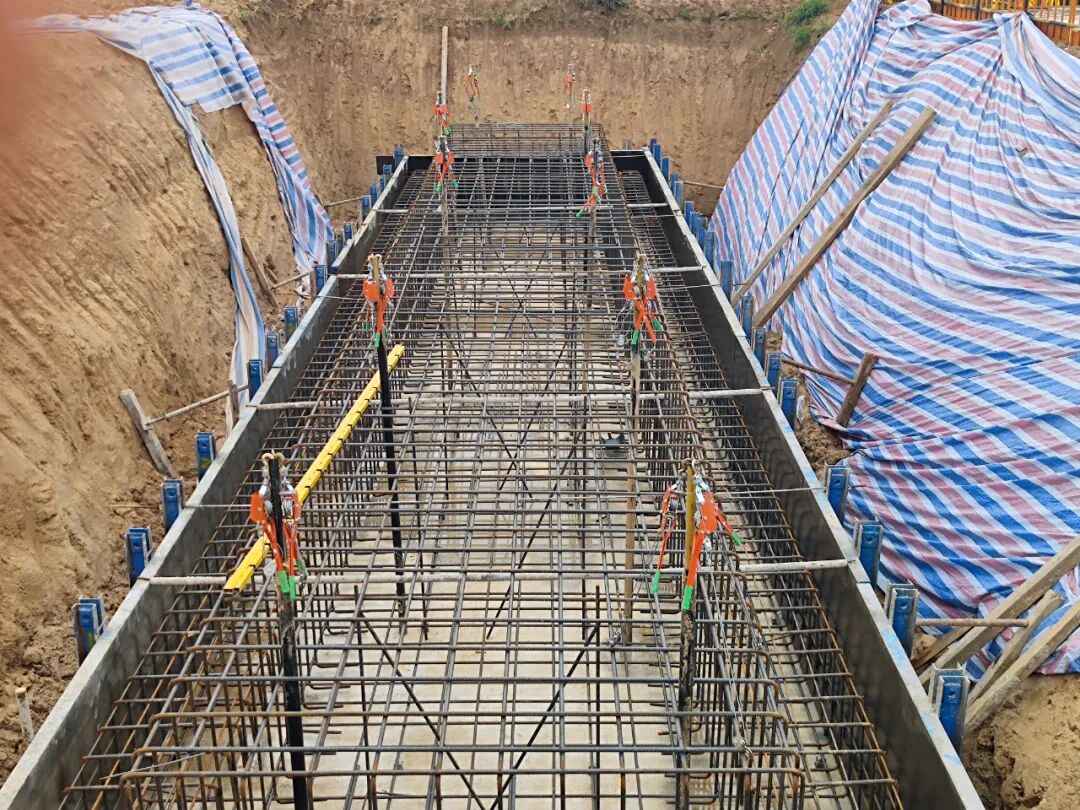

开工伊始,诸多困难便摆在面前。沿线村镇密集,管线迁改数量多、协调难;施工必须保证现有高速公路不断流,交通组织与安全保障压力大;部分路段地质条件复杂,软基处理要求严,技术难题突出;沿海地区天气多变,有效施工时间紧张。面对挑战,项目部迅速行动、充分响应,短时间内累计组织600余名管理人员、施工人员以及300余台(套)机械设备快速进场。针对前期关键的征迁和临建工作,成立专项工作小组,编制了详细的工作推进时间节点,积极与项目办、当地政府指挥部等相关职能部门沟通协调,于50 天内完成了主线清表及大型综合场站的选址与标准化建设,保障了拌合料供应,为后续大规模施工打开了局面,赢得了先机。

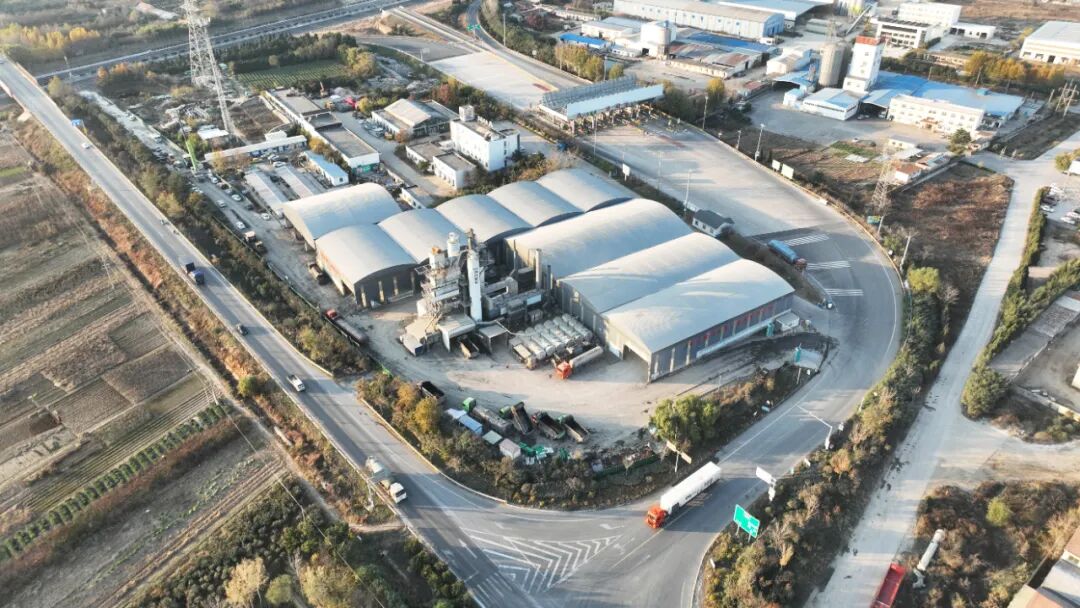

施工组织,策划先行。作为改扩建项目,项目部要在加快推进施工的同时兼顾保通,“边通车、边施工”是项目建设的常态。此外,项目线路途经多地,跨越东港区,岚山区等2个区、3个乡镇,工点多、战线长、地质地形条件复杂。为解决施工与保通的矛盾,项目部坚持动态调整、重点突破,组织技术团队全面复核126 套设计图纸,充分调研现场,制定了科学详实的实施性施工组织设计和总体施工进度计划,创新采用分阶段、分区域的交通导改方案,采取 “人停机不停、24 小时两班倒”的作业模式,白天开展小型结构物施工,夜间封闭半幅旧路进行铣刨与吊装,累计投入智能摊铺机、重型压路机等先进设备 120 台(套);针对高填方、深挖方等特殊路段制定专项方案,重点谋划软基处理、桥梁拼接、跨路施工等关键工序和重难点工程,通过科学组织和动态调整,现场逐步形成了各作业面协同推进的局面。此外,项目部还推行集约化的大临设施管理模式,通过信息化手段优化物料调配,减少运输距离3至5公里,施工成本降低约 15%。
从2023年4月1日首根桩基浇筑开始,项目重要节点稳步实现:同年9月完成首片箱梁预制;2024年3月安全拆除5座上跨天桥,6月完成试验段摊铺,11月实现左幅通车;2025年5月完成全部T梁架设,11月完成上面层摊铺。一系列节点的顺利完成,保障了工程整体推进,获业主单位4次通报表扬。
精细管理 抢赶大干
在稳步推进施工进度的同时,项目还严格落实质量管控精细化要求,建立了完善的质量管理体系,明确创优目标,严格执行首件认可和样板引路制度,强化过程管控,力争将项目打造成经久耐用、安全舒适的品质工程、样板工程、标杆工程。

作为高速公路改扩建项目,沈海二标道路加宽形式多样,包含两侧拼宽、单侧拼宽以及设置分离线。其中,分离线工程是项目的关键控制性工程之一,全长2873.4米,桥涵密集、结构复杂,需衔接原有路网,既要保障施工期间沿线群众正常出行,又要攻克跨河、穿村路段的复杂地质难题,且工期仅60天,成为全线施工的“硬骨头”。直面困难,项目部锚定“抢工期、保质量、守安全”目标,优化施工组织,调配挖掘机、摊铺机等专业设备70余台(套),组织300余人突击作业,分设桩基、墩柱、梁板架设、路面施工4个专项班组,实行 “换人不停机、换班不停工” 的24小时作业模式,并同步推进桩基浇筑与墩柱施工、桥梁架设与路面基层摊铺,应用智能张拉压浆等先进工艺,高效破解多工种交叉干扰难题,最终仅55天便完成从桩基浇筑到沥青上面层铺设的全部任务,在保证质量的同时抢出了工期。

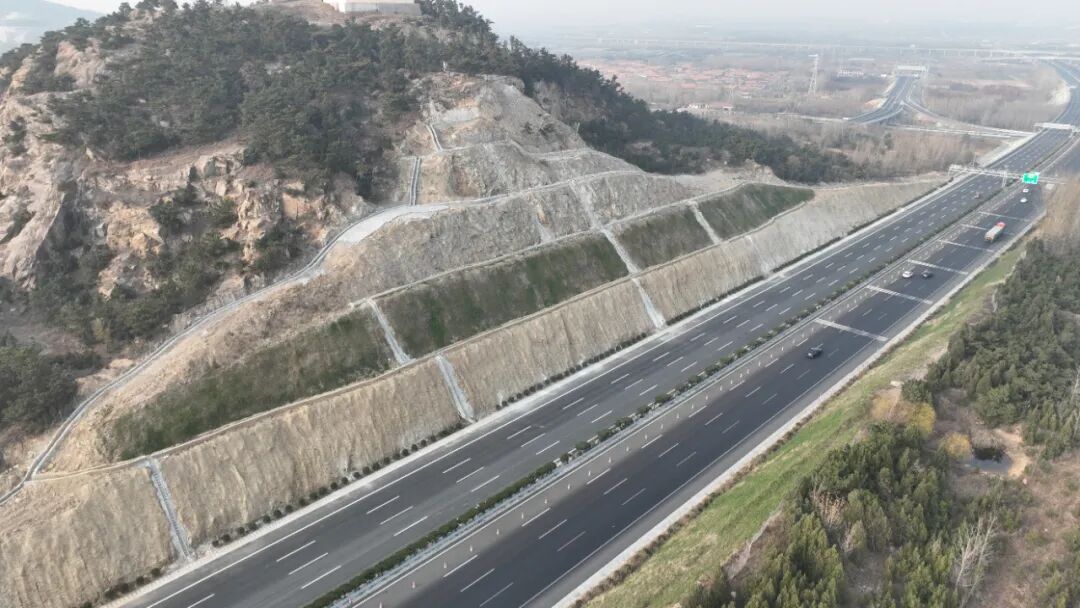

K743大挖方段是项目核心难点与标杆亮点路段,为典型石方边坡,总方量 6.8万吨,石方量占比超 67%,边坡最高处48.377米,且岩层坚硬、节理发育,不仅给开挖作业带来巨大阻力,更对边坡稳定性和施工安全质量提出严苛要求。为此,项目部针对性编制专项施工方案,采用“分层开挖、分级防护、动态监测”的作业模式,成功攻克石方硬岩开挖效率低、高边坡防护难等施工难题,创下日均3000方的挖方纪录;施工中同步推进锚杆支护与植被喷播,实现开挖与防护的无缝衔接,确保边坡稳定,为全线路基连片成型扫清了关键障碍。
随着路基工程的稳步推进,项目建设重点逐步转向路面施工。

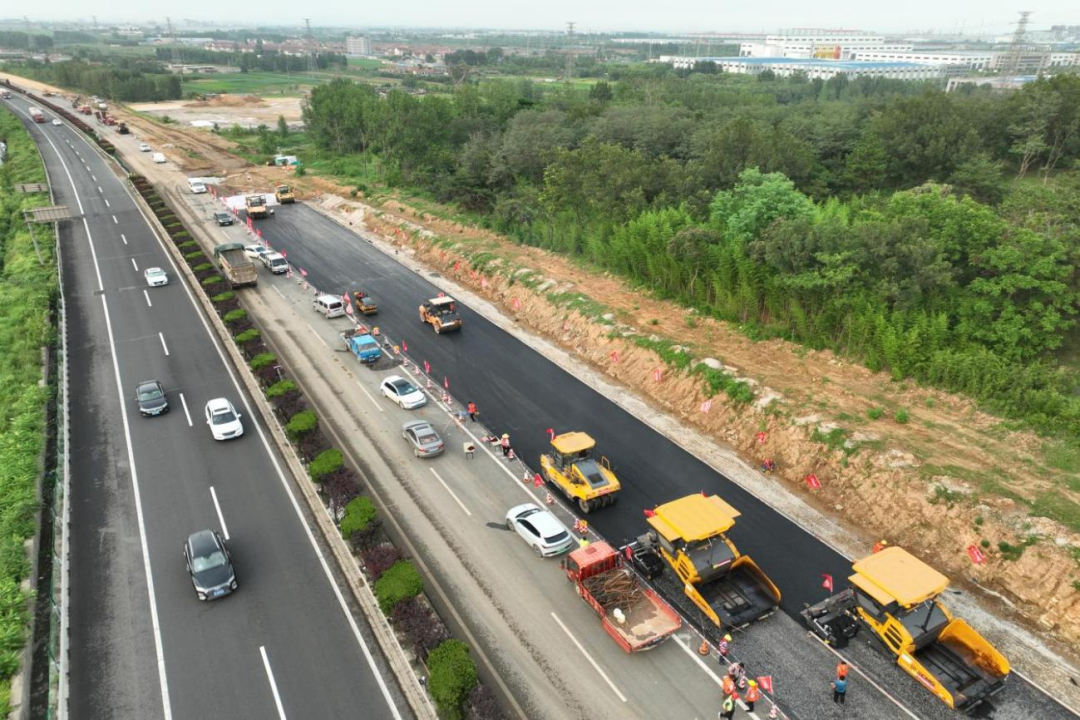

其中,左幅路面工程是确保全线按时通车的关键,全长20.3 公里,需完成水稳摊铺 33.8万吨、沥青摊铺 18.7万吨,摊铺总量大、工期紧。为提高路面施工效率,项目部精准调配资源,投入50余台(套)先进摊压设备,组织200余人专业队伍,采用多工作面连续作业的方式,优化工序衔接以减少交叉干扰;同时施工中严格过程检测,应用激光平整度仪、压实度检测仪进行全流程质量管控,确保水稳压实度达标率100%、沥青路面平整度优良率超 95%,确保了路面压实度、平整度等关键指标符合高标准要求,最终圆满完成了左幅施工任务,为全线通车打下了坚实基础。
安全为基,守护建设全过程。在抢抓进度的同时,项目部始终将安全生产视为不可逾越的红线,全面落实全员安全生产责任制,深入开展安全风险分级管控与隐患排查治理双重预防机制建设,利用安全体验馆、VR技术进行沉浸式安全教育,累计开展各类安全培训上千人次,实现持证上岗率100%。针对跨路施工、高处作业、大型设备吊装等重大风险源,制定专项方案和应急预案,并应用“智慧工地”安全管理平台,通过视频监控、门禁系统、塔吊监测、环境监测等信息化手段,实现对人、机、料、法、环的全方位、可视化、实时化监管,确保项目建设全过程安全态势平稳受控。
创新驱动 聚力攻关
创新,是项目建设顺利推进的重要生命力。

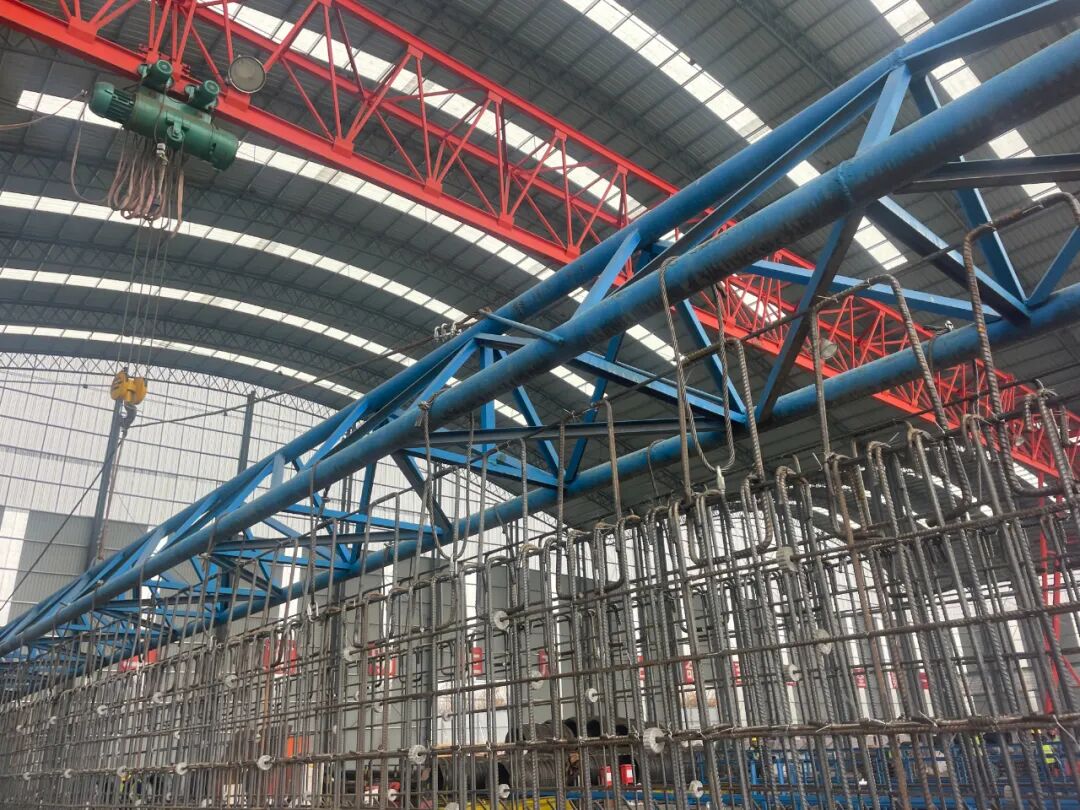

聚焦“九个再突破”工作部署,项目部精准施策、真抓实干,以创新推动产业升级、生产提效,组建 “东方乘风”“东方突破”两大 QC 小组及专项施工技术攻坚微创新小组,积极推广新技术、新装备、新工艺,通过持续的QC活动与微创新实践,极大地提高了预制小箱梁合格率、桥涵台背回填合格率、箱梁钢筋保护层及间距合格率等各项指标,取得了出色的实践成果与应用效果;并开展了“3D扫描及变量铣刨路面数字化研究与应用”“钢箱梁桥面焊接细节应力分析及疲劳特性研究”以及“基于智能压实技术的高速公路路基压实质量综合保障技术体系研究”等10余项课题攻关,为项目后续路面铣刨、钢箱梁焊接、路基压实等施工提供了有力的技术与数据支撑。先后荣获2023年全省交通行业优秀质量管理小组一等奖、第五届全国公路微创新大赛铜奖、2024年度临沂市建筑业QC小组成果一等奖、三等奖,2024年度山东公路学会质量管理小组二等奖等多项荣誉。

青山绿水,环保先行。为响应国家“双碳”号召,项目部高度重视“营造文明施工环境,创建绿色文明工地”和地方生态环境保护工作,将“节能减排”植根于每一个施工环节,筑牢“生态”屏障,坚持做环保的先行者。
针对项目穿越人流密集区、被交道口较多的情况,项目部在各被交路口设置值班亭,安排专人进行交通管制,所有进出车辆凭通行证方可出入施工现场,防止非施工人员或通行车辆误入,并在工地进出口设置洗车机对进出车辆进行清洗,避免交叉污染。同时,在场站设置智能龙门架洗车机,采用高压水枪和喷雾器,对车辆进行360度清洗,有效防止进出场车辆污染场内、场外道路,减少粉尘的产生;冲洗用水循环使用,节约大量水资源,有效改善施工环境,实现废料及污水循环处理再利用。此外,还积极采用智能设备,推动“绿色施工”标准再升级。拌和站料仓内设置智能喷雾降尘系统,有效降低密闭空间内粉尘扩散和飘扬;在站内大棚顶部、入口处安装喷淋系统组合降尘;拌和站主机和粉罐全封闭,有效减少粉尘,防止对周围环境造成污染;采用场站环境监测系统,对工地现场的温度、湿度、PM2.5、PM10、风力、风向、噪声等环境项目进行实时监测传输至云平台存储分析,通过电脑、手机的APP进行实时查看,现场 LED 屏幕数据显示。

砥砺奋战,大道终成。沈海高速二标段的主线通车,凝聚了交建人的智慧、汗水与赤诚。这支“敢打硬仗、敢啃硬骨头”的队伍,以不畏艰难的闯劲、精益求精的匠心、绿色发展理念,成功跨越了一道道险关,为美好出行助力添彩。这条蜿蜒于黄海之滨的交通新干线,是交建集团致力于服务全省发展大局、彰显国企担当的又一有力见证。展望未来,交建人将继续锚定目标,砥砺前行,在建设交通强国的新征程上,续写更加辉煌的建设篇章。(东方路桥公司)
